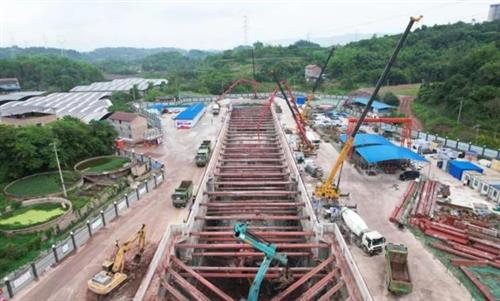

一、15号线二期中梁山隧道顺利完成下穿既有线加固施工

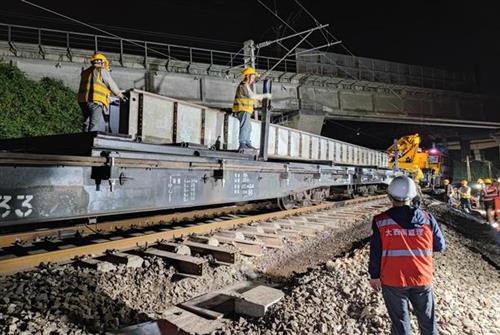

5月16日凌晨4时,随着最后一片施工便梁从轨道车吊运至指定位置,标志着经过4个小时天窗点的紧张施工,15号线二期中梁山隧道下穿渭井下行线加固施工顺利完成,为中梁山隧道正线安全下穿既有线创造了前提条件。

根据设计资料显示,15号线二期中梁山隧道正线下穿5组既有线,其中安全风险最高为下穿渭井下行线,拱顶埋深距离既有线钢轨顶仅8.61米,周边环境复杂,施工风险极高。为保障中梁山隧道施工期间既有线安全运营,根据铁路监管部门要求,设计采用D16型施工便梁对下穿范围内线路进行加固。该加固施工于2023年12月完成桩基础施工,2024年4月开始筹备架梁工作,至5月16日凌晨完成全部架设任务,安全恢复列车通行。

该施工时间主要集中在凌晨天窗时间段,施工时间紧、任务重、难度高,需要路地双方多家单位协同配合。在此期间,15号线项目部会同成铁工管公司定期组织参建单位召开施工协调会议,研究工期筹划,强调安全环保要求,并在天窗施工期间安排专人赴一线参与现场监管,与路方相关单位、涉及站段紧密配合,顺利完成了此次施工任务。


二、15号线二期张家湾车站基坑土方开挖全部完成

5月28日,轨道交通15号线二期张家湾车站基坑土方开挖全部完成,标志着张家湾车站全面进入主体结构施工关键阶段。


轨道交通15号线是重庆中心城区首条城轨快线,最高运行速度140公里/小时。一期工程起于九曲河东站,止于两江影视城站,长约39公里,设站14座,均为地下站,其中换乘站8座;二期工程西起曾家站,东至九曲河东站(不含),长约28公里,设站11座。

该线路全线通车后,将大学城、井口工业园、礼嘉智慧城、欢乐谷等重要功能区以及科学城高铁站、江北机场、复盛高铁站等主要枢纽串联起来。该线路采用最高运行速度140公里/小时的城轨快线车,从曾家至两江影视城,运行时间控制在一小时内,将极大地满足市民出行需求。
